岷江龙溪口航电枢纽工程9台水轮发电机组大件吊装工作全部完成

来源: 龙溪口分公司 发布时间:2024-12-20 浏览次数:1022 分享到:

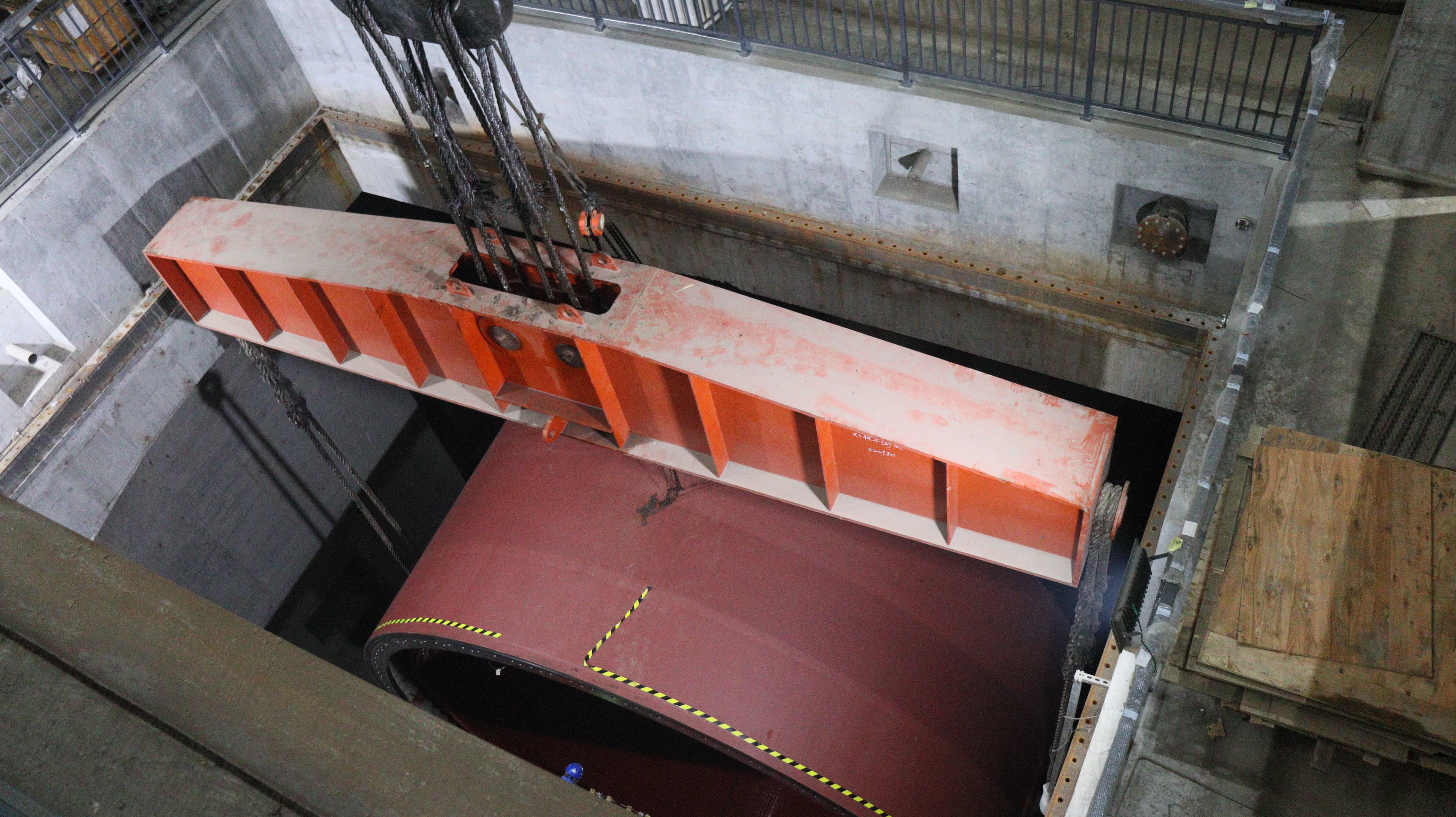

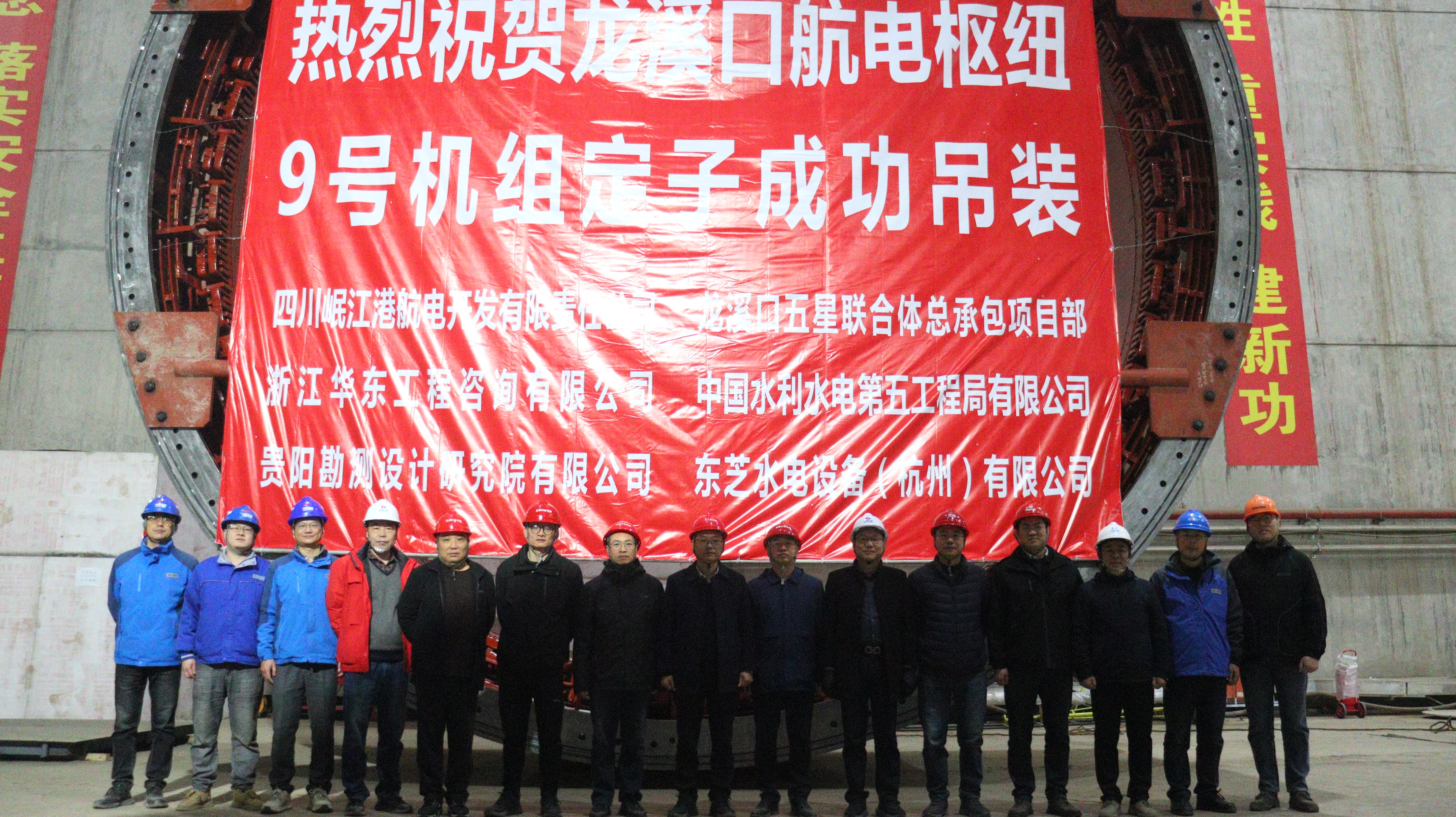

12月18日,岷江龙溪口航电枢纽工程9号水轮发电机组定子顺利吊装就位,标志着岷江龙溪口航电枢纽9台水轮发电机组的大件吊装工作全部完成。

岷江龙溪口航电枢纽工程设计安装9台大型贯流式水轮发电机组,总装机容量480MW。2021年11月2日,1号水轮发电机组首节尾水管开始安装,拉开了水轮发电机组大件吊装作业的序幕。为确保大件吊装工作顺利进行,岷江公司龙溪口分公司持续强化质量管控意识,与各参建方密切合作,严格落实安全生产各项措施,科学优化施工作业流程,克服时间紧、任务重、技术难度高等诸多挑战,历时1142天顺利完成水轮发电机组全部大件吊装工作。
